شماره خبر : 3807
منتشر شده در مورخ : ۱۸ شهریور ۱۴۰۳
ساعت : 20:4

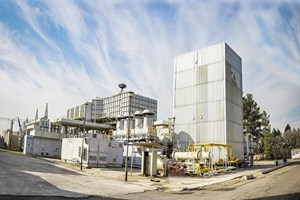

تعویض نیروگاه فرسوده ری کلید خورد

تعویض نیروگاه فرسوده ری کلید خورد

 مجری طرح احداث نیروگاه سیکل ترکیبی کلاس F ری با اشاره به آغاز طرح تعویض این نیروگاه فرسوده، گفت: در این طرح با جمع‌آوری واحدهای گازی کم‌بازده و فرسوده موجود در نیروگاه ری، یک بلوک نیروگاه سیکل ترکیبی با ظرفیت حدود ۹۱۰ مگاوات با سرمایه‌گذاری بیش از ۵۰۰ میلیون یورو و با استفاده از توان داخلی احداث خواهد شد.به گزارش پایگاه خبری وزارت نیرو، «روح اله اسپنانی» افزود: این پروژه به‌منظور بهبود تراز تولید و مصرف برق استان تهران و در راستای تامین انرژی مطمئن و پایدار و کمک به پایداری برق جنوب تهران با اخذ مجوزهای مربوط از جمله مجوز زیست‌محیطی در دستور کار قرار گرفته است.وی با اشاره به اینکه آرایش نیروگاه سیکل ترکیبی ری به‌صورت ۲+۲+۱ شامل دو توربین گاز راندمان بالای کلاس F هر کدام به ظرفیت ۳۱۰ مگاوات، دو بویلر بازیافت حرارتی و یک توربین بخار است، خاطرنشان‌کرد: واحدهای گازی کلاس F فوق از جمله به‌روزترین واحدهای گازی در جهان هستند که علاوه بر راندمان بالا (حدود ۴۰ درصد در حال سیکل ساده و ۵۸ درصد در حالت سیکل ترکیبی به‌صورت نامی) دارای کم‌ترین میزان انتشار آلایندگی هوا به میزان حداکثر ppm۲۵ هستند.
اسپنانی ادامه داد: این میزان از آلایندگی بسیار کمتر از میزان مجاز استانداردهای فعلی زیست‌محیطی کشور (۱۵۰ppm) است و با نوسازی نیروگاه موجود گازی ری به نیروگاه سیکل ترکیبی جدید، علاوه بر افزایش ظرفیت تولید و راندمان نیروگاه از حدود ۲۲ درصد به ۵۸ درصد، به کاهش آلودگی هوای منطقه نیز کمک شایانی می‌کند.مجری طرح احداث نیروگاه سیکل ترکیبی کلاس F ری افزود: صرفه‌جویی ناشی از افزایش راندمان نیروگاه سیکل ترکیبی کلاس F ری در مقایسه با میزان تولید مشابه در وضعیت فعلی، سالیانه حدود ۱.۵ میلیارد مترمکعب گاز طبیعی به ارزش حدود ۲۷۰ میلیون یورو را به دنبال دارد.
به گفته وی، سیستم خنک‌کن مورد استفاده در این نیروگاه نیز از نوع سیستم خنک‌کن خشک (ACC) است که میزان مصرف آب این سیستم خنک‌کن ناچیز است. همچنین از سیستم پیشرفته بدون پساب ZLD در این نیروگاه استفاده خواهد شد و با بهره‌گیری از این روش پیشرفته تصفیه فاضلاب، همه فاضلاب تصفیه و بازیافت می‌شود و خروجی آن بدون پساب است.اسپنانی درباره زمان‌بندی اجرای این پروژه، افزود: در خردادماه امسال زمین پروژه نیروگاه سیکل ترکیبی ری در اختیار پیمانکار اصلی (مپنا) قرار گرفته است و در صورت تامین به‌موقع منابع مالی و کارسازی پیش‌پرداخت پیمانکار اصلی، پروژه امسال وارد مرحله اجرایی شده و سنکرون واحدهای گاز یک و دو و واحد بخار به ترتیب ۲۴، ۲۶ و ۳۸ ماه بعد از آن پیش‌بینی شده است.وی ادامه‌داد: به‌منظور اتصال واحدهای نیروگاه سیکل ترکیبی ری به شبکه سراسری ۲۳۰ کیلوولت برق کشور، بزرگ‌ترین پُست بلافصل GIS نیروگاهی کشور با ۱۳ فیدر در دست احداث است.اسپنانی با اشاره به اینکه این پست GIS تا پایان سال برق‌دار خواهد شد، گفت: با وجود شرایط دشوار در تأمین تجهیزات از سازندگان معتبر، بخش تأمین تجهیزات پروژه بیش از ۹۰ درصد پیشرفت داشته است، به‌طوری‌که بخش اصلی تجهیزات پست ری از پیشرفته‌ترین و به‌روزترین تجهیزات و سازندگان تأمین و وارد کارگاه پروژه نیروگاه ری شده است و فعالیت‌های ساختمانی مربوط به سالن GIS، ساختمان کنترل و نصب استراکچرهای تجهیزات فشارقوی و گنتری‌های پروژه در ماه جاری به پایان می‌رسد و متعاقباً عملیات نصب و راه‌اندازی تجهیزات پست آغاز می‌شود.
